市政协领导带队视察南安市污水处理厂三期远期工程和康美镇兰田村污水治理工程建设情况

栏目:公司动态 发布时间:2024-10-22

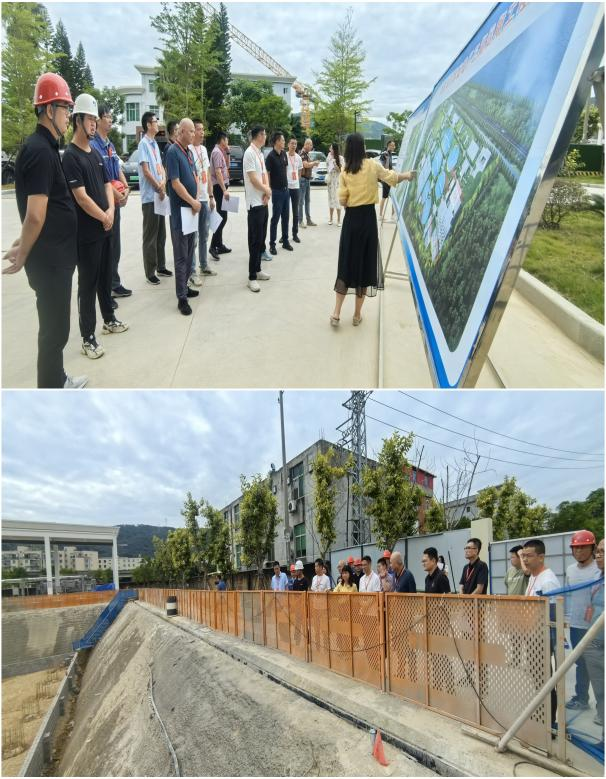

10月22日上午,市政协领导王明章带队前往南安市污水处理厂三期远期工程和康美镇兰田村污水治理工程建设现场开展视察检查工作,集团副总经理夏丽彬、项目相关负责人陪同参加活动。



南安市污水处理厂三期远期工程



在南安市污水处理厂三期远期工程现场,视察组一行详细了解项目建设规模、运作模式、管理维护、污水处理工艺流程、染物排放标准、配套管网建设、设施设备运行情况及项目建设中存在困难问题。

该工程设计规模为2.0万吨/天,总投资为10822.61万元,主要建设内容为:新建建构筑物均质池1座,多点进水多级AAO生物池1座,二沉池1座,高效沉淀池1座,污泥浓缩池1座,反硝化深床滤池1座,变配电房1座,机修车间1座;现状建构筑物完善设备粗格栅及进水泵房1座,细格栅及旋流沉砂池1座,配水配泥井及污泥泵房1座,综合处理车间1座;根据新建内容完善厂区内配套的工艺管线、排水管线、厂内道路、绿化、业务用房及配套污水输送管。计划于202412月底通水,20254月底完工。

项目已于2024417日完成PC+O招标工作,5月初,施工单位进场,开始临设与围挡施工。截至目前,项目已完成投资约3500万元,占项目总投资约32%,均质池、生物池及反硝化滤池、二沉池桩基已完成,均质池、生物池及反硝化滤池土方开挖及支护已基本完成,高效沉淀池及污泥浓缩池桩基施工收尾中,各单体桩基检测同步进行中。



康美镇兰田村污水项目



在康美镇兰田村污水项目现场,视察组一行实地查看康美镇兰田村农村生活污水管网,认真听取了项目规模概况、建设进展情况及项目建设中存在困难问题。

该项目位于南安市康美镇兰田村,主要建设内容:新建150t/d一体化提升泵站;新建DN300HDPE缠绕增强管1.355km;新建DN200HDPE缠绕增强管3.085km,接户管Ф160-UPVC 7.22km,建设投资784.20万元。

该项目已完成主管安装3707米,入户管8712米,目前该村污水管网已基本完工,等待验收。

污水处理工程是惠及百姓的民工程和生态工程,集团将以此次视察为契机,切实抓好污水处理厂日常运行维护和管理工作,将各项工作做细做实,进一步提高污水治理水平。同时,根据现场实际施工情况,及时调整优化施工方案,加快项目推进,为守护我市美好的生态环境作出贡献。
